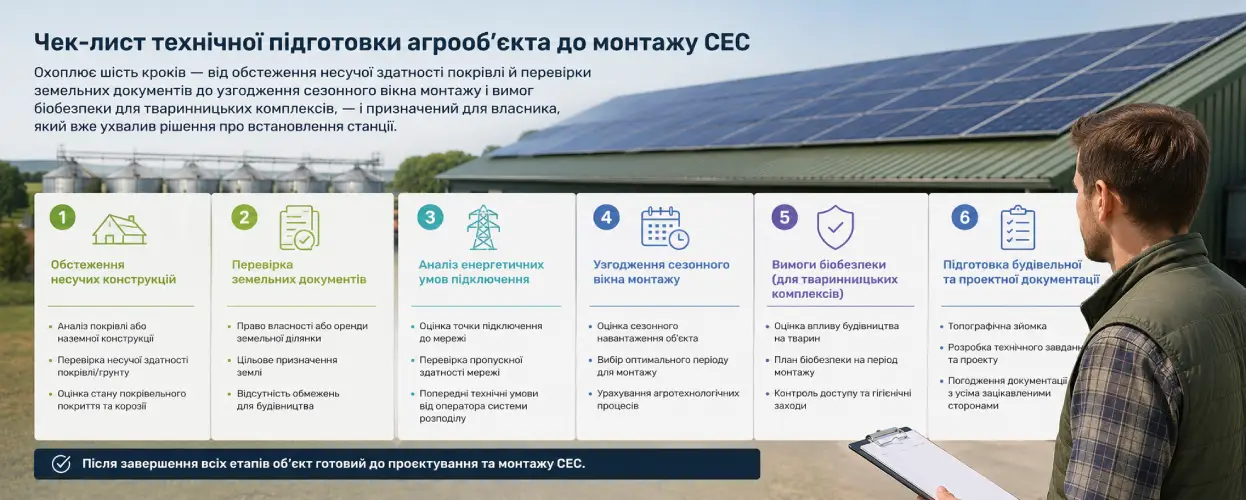

Чек-лист технічної підготовки агрооб’єкта до монтажу СЕС охоплює шість кроків — від обстеження несучої здатності покрівлі й перевірки земельних документів до узгодження сезонного вікна монтажу і вимог біобезпеки для тваринницьких комплексів, — і призначений для власника, який вже ухвалив рішення про встановлення станції.

Ключові висновки

  • Обстеження несучої здатності покрівлі — обов’язковий перший крок для будь-якого ангару чи корівника.
  • Земельні питання (оренда, цільове призначення) варто вирішувати паралельно з проєктуванням, а не після нього.
  • Технічні умови від сільського ОСР — найдовший етап (90–120 днів), подавайте заявку якомога раніше.
  • Монтаж на тваринницьких об’єктах потребує узгодження з ветеринарними вимогами біобезпеки.
  • Сезонне вікно монтажу для зерносховищ і теплиць варто планувати поза пікові періоди (збирання врожаю, розпал опалювального сезону).

Це — практичний покроковий чек-лист технічної підготовки: що перевірити на об’єкті, які документи зібрати і як обрати сезон монтажу, перш ніж бригада приїде встановлювати СЕС.

Крок 1 — Обстеження покрівлі ангару або плану ділянки

Для розміщення на даху — обов’язкове обстеження несучої здатності конструктиву, особливо для ангарів радянської побудови. Мінімальний резерв — 15–20 кг/м² додаткового навантаження від панелей і кріплень. Для наземного розміщення чи агровольтаїки — топографічна зйомка ділянки, перевірка ухилу і орієнтації, виявлення підземних комунікацій.

⚠️ Застереження: не пропускайте обстеження навіть за візуально хорошого стану даху — приховані корозійні пошкодження прогонів виявляються тільки інструментальною перевіркою і можуть коштувати дорожче за саму СЕС, якщо дах не витримає монтаж.

Крок 2 — Земельні документи: власність, оренда, цільове призначення

Для монтажу на даху орендованого об’єкта потрібна письмова згода орендодавця, бажано з пунктом про СЕС безпосередньо в договорі оренди. Для наземної станції на сільськогосподарській землі перевірте, чи потрібна зміна цільового призначення ділянки — це залежить від масштабу проєкту і того, чи зберігається сільгоспфункція землі (як у випадку агровольтаїки).

Документи для перевірки перед проєктуванням

  • Витяг з Державного земельного кадастру на ділянку
  • Договір оренди землі (якщо ділянка орендована) — термін, пункт про право на розміщення споруд
  • Довідка про цільове призначення і категорію земель
  • Технічний паспорт будівлі (для монтажу на дах ангару чи корівника)

Детально про регуляторні особливості агровольтаїчних проєктів — у статті Агровольтаїка в Україні.

Крок 3 — Технічні умови та підключення до сільської мережі

Отримання технічних умов від оператора системи розподілу (ОСР) для сільських підстанцій нерідко триває довше, ніж у місті, — 90–120 днів. Подавайте заявку на початковому етапі, паралельно з проєктуванням, а не після завершення всіх інших кроків. Для об’єктів з нестабільною мережею одразу обговоріть з проєктувальником потребу в реле напруги — це недорогий елемент захисту, який варто закласти в проєкт одразу, а не додавати після перших поломок обладнання.

Крок 4 — Вибір сезонного вікна для монтажу

Вибір сезонного вікна для монтажу СЕС на агрооб’єкті залежить від типу виробництва: для кожного з трьох основних типів об’єктів є свій період, якого варто уникати.

  • Зерносховище / елеватор — уникайте липня–вересня (пік збирання врожаю, об’єкт працює на повну потужність)
  • Теплиця з опаленням — уникайте грудня–лютого (пік опалювального сезону), плануйте монтаж навесні чи восени
  • Тваринницький комплекс — монтаж ведеться поетапно по секціях, без повної зупинки графіка вентиляції та освітлення

Крок 5 — Біобезпека тваринницьких об’єктів під час монтажу

Монтажні роботи на діючому тваринницькому комплексі мають враховувати ветеринарні вимоги біобезпеки: дезінфекційні бар’єри для монтажної бригади і техніки на в’їзді, обмеження на переміщення між секціями з різним поголів’ям, узгодження графіка робіт із зоотехнічною службою господарства. Це не формальність — порушення протоколу біобезпеки може спричинити занесення інфекції на комплекс, а наслідки будуть значно дорожчими за будь-яку затримку монтажу.

Крок 6 — Документи і бухгалтерський облік

Вартість СЕС амортизується як основний засіб. Для агропідприємств на єдиному податку 4-ї групи схему амортизації і включення витрат варто погодити з бухгалтером індивідуально — порядок відрізняється від загальної системи оподаткування. Якщо проєкт фінансується через кредит 5-7-9% чи спеціалізовану аграрну програму, пакет документів для банку готується паралельно з технічною підготовкою — деталі в статті Кредит 5-7-9% для агропідприємства на СЕС.

FAQ: часті запитання про підготовку агрооб’єкта до СЕС

Чи потрібно зупиняти роботу тваринницького комплексу на час монтажу?
Ні, монтаж зазвичай проводиться поетапно по секціях без зупинки роботи всього комплексу. Графік узгоджується із зоотехнічною службою, щоб уникнути порушень режиму вентиляції, освітлення чи годівлі.
Коли краще планувати монтаж СЕС для теплиці — навесні чи восени?
Обидва варіанти прийнятні, головне — уникнути піку опалювального сезону (грудень–лютий), коли теплиця найбільше залежить від безперебійного живлення систем клімат-контролю. Весняний або осінній монтаж дає час на пуско-налагодження до наступного зимового періоду.
Чи можна поставити СЕС на орендованих сільськогосподарських угіддях?
Монтаж на даху орендованого об’єкта можливий за умови письмової згоди орендодавця. Наземна СЕС на орендованій землі потребує окремого вивчення договору і в ряді випадків — узгодження з місцевою адміністрацією. Для агровольтаїки юридичні обмеження зазвичай менші, оскільки сільгоспфункція землі зберігається.
Скільки часу займає весь процес підготовки до монтажу?
Обстеження і проєктування — 2–4 тижні, перевірка земельних документів — 1–2 тижні (паралельно), технічні умови ОСР — 90–120 днів (найдовший етап). Загалом рекомендуємо закладати 4–6 місяців від рішення до запуску станції.
Хто відповідає за узгодження з ветеринарною службою під час монтажу?
Відповідальність за дотримання протоколів біобезпеки залишається на господарстві, а монтажна бригада Sanlarix узгоджує графік робіт і дотримується вимог, встановлених зоотехнічною чи ветеринарною службою конкретного об’єкта.

Про матеріал: підготовлено на основі практики реалізованих проектів Sanlarix для агропромислового комплексу України. Дата публікації: 2026-06-13. Оновлено: 2026-06-13.
БЕЗКОШТОВНА консультація та розрахунок від Sanlarix
Sanlarix 14
БЕЗКОШТОВНА консультація та розрахунок від Sanlarix
Оберіть зручний спосіб зв’язку:
Ваше Ім’я
Helper text
Ім’я має містити від 1 до 32 символів
Телефон
Helper text
Error text
Ваш коментар
Helper text
Це поле не може бути порожнім
Sanlarix 16

Підпишіться на нас

Sanlarix 18
Цікаві відео про наші товари
Sanlarix 20
Останні новини та поради
Отримати
Розрахунок
кнопка
зв'язку
З’явились додаткові
запитання? Зв’яжемось із вами в робочий час
зв’яжемось із вами в робочий час
Якщо у вас зʼявились додаткові запитання, заповніть форму
Телефон
Вільних операторів: 3Замовлень дзвінків на сьогодні 30+
