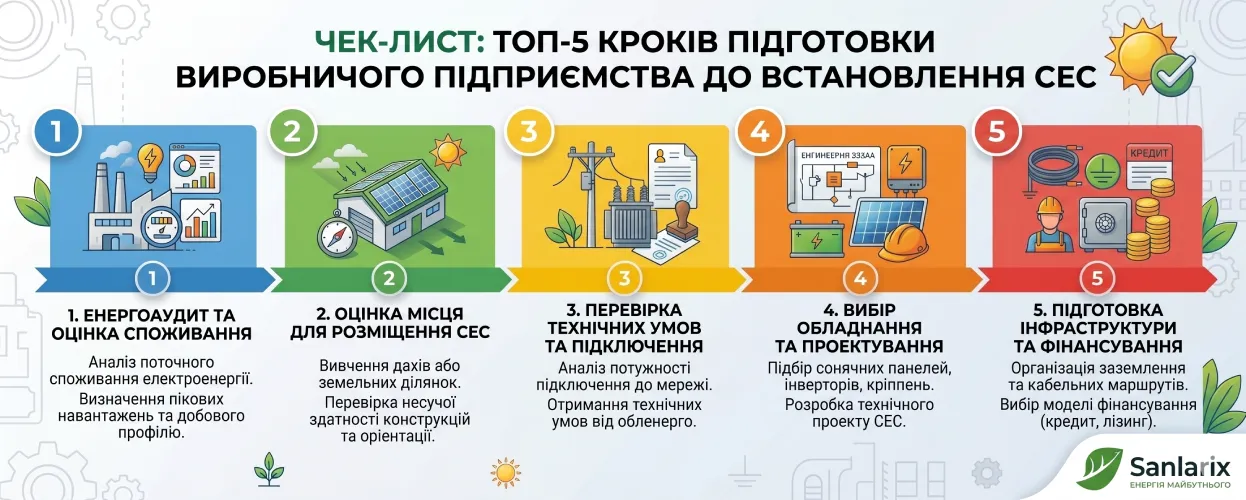

ТОП-5 кроків (чек-лист) підготовки виробничого підприємства до встановлення СЕС

⚡ Блоки підготовки заводу до СЕС: хто відповідає і скільки часу
| Енергоаудит і профіль навантаження | Головний енергетик | 2–4 тижні |
| Обстеження покрівлі + несуча здатність | Конструктор + покрівельник | 1–2 тижні |
| ТУ від ОСР (підключення) | Юрист / адміністратор | 4–8 тижнів |
| Погодження з пожежною інспекцією | Інженер з ОП | 2–4 тижні |
| Планування вікна монтажу | Технічний директор | Мінімум за 4 тижні |
| Тестування після монтажу | Інженер + монтажна бригада | 1–3 дні |
Більшість статей про підготовку до монтажу СЕС написані для приватних будинків або невеликих офісів. Для виробничого підприємства картина принципово інша. Тут неможливо просто «поставити панелі і підключити» — монтаж на заводі зачіпає конструктив покрівлі, головний розподільний щит, графік виробничих змін і договір з ОСР. Помилка на будь-якому з цих рівнів обертається затримкою в місяці або непередбаченими витратами.
Цей чек-лист — для технічного директора або головного енергетика, що веде підготовку об’єкта. П’ять блоків, кожен з відповідальними, термінами і найпоширенішими пастками.
Блок 1 — Технічна підготовка інфраструктури
Стартова точка — без неї неможливо проєктувати.
☑ Замовити енергоаудит і зняти реальний профіль навантаження
Це перше і найважливіше. Проєктна організація не може підібрати правильну потужність СЕС без реальних погодинних даних споживання вашого підприємства — паспортні або договірні цифри дають похибку до 40%. Ідеальне джерело — АСКОЕ або промисловий реєстратор, підключений на 30 днів. Якщо АСКОЕ немає — дані лічильника з обленерго за останні 3–6 місяців у розрізі погодинного споживання. Підготувавши цей документ, ви одночасно отримуєте вхідні дані для розрахунку потужності СЕС і основу для ТЕО у банку.
☑ Обстеження покрівлі: тип конструкції та несуча здатність
Промислові покрівлі — не однорідна категорія. Профнастил на металодерев’яних фермах, залізобетонна плита, сендвіч-панель і класична шиферна покрівля на дерев’яних кроквах — це чотири принципово різні підходи до кріплення панелей і чотири різні допустимі навантаження. Норматив для монокристалічних панелей 500+ Вт: покрівля повинна витримувати мінімум 15–20 кг/м² додаткового навантаження. Вітрове навантаження у розрахунку враховується окремо. Якщо покрівля старіша за 15–20 років — конструкторський висновок є обов’язковим, а не рекомендованим. Технічний проєкт СЕС для заводу включає обстеження покрівлі як обов’язковий етап.
☑ Перевірити кабельні траси від даху до щита
Довжина кабельної траси від масиву панелей до головного розподільного щита (ГРЩ) або трансформаторної підстанції — критичний параметр для проєктувальника. При відстані понад 100 м потрібен кабель більшого перерізу, що суттєво збільшує кошторис. Перевірте заздалегідь: де проходять існуючі кабельні шляхи, чи є вільні лотки або кабель-канали, і чи є в ГРЩ вільні комірки для підключення інвертора.
☑ Визначити місце для інвертора і BESS
Промисловий інвертор від 50 кВт — це шафа розміром від 80×80×200 см. Кілька паралельних інверторів і BESS можуть займати кімнату площею 20–50 м². Вимоги до приміщення: стабільна температура від +5°C до +40°C, примусова вентиляція не менше 10 крат/год, відстань від легкозаймистих матеріалів не менше 1 м, вільний доступ для обслуговування з усіх боків. Якщо окремого приміщення немає — варіант контейнерного виконання BESS (розміщення на відкритому майданчику біля будівлі).
Приклад, де всі 5 блоків підготовки були пройдені послідовно: мережева СЕС 400 кВт для заводу Сейф Гласс Факторі у Бердичеві — система введена в експлуатацію без зупинки скловарного циклу завдяки ретельно спланованому вікну підключення.
Блок 2 — Юридична та дозвільна підготовка
Найдовший блок за часом — починати паралельно з технічним аудитом, не після.
☑ Вирішити питання форми власності або оренди
Якщо дах у власності підприємства — жодних додаткових погоджень не потрібно. Якщо приміщення орендоване — потрібна письмова згода орендодавця на монтаж СЕС і на підключення до мережі, з чітким формулюванням права на демонтаж або компенсацію при розірванні оренди. Банки приймають СЕС на орендованому майні як заставу тільки при терміні оренди від 7 років — перевірте договір до початку підготовки кредитної заявки.
☑ Подати заявку на технічні умови (ТУ) від ОСР
Це найдовший пункт у всьому чек-листі. Термін видачі ТУ для промислових об’єктів — від 4 до 8 тижнів за нормативом, реально часто 6–12 тижнів. При цьому банк не фінансує проєкт без отриманих або хоча б поданих ТУ — без них заявка на кредит 5-7-9% не розглядатиметься. Подавайте заявку на ТУ в перший тиждень після прийняття рішення про СЕС, не чекаючи готовності проєкту. Sanlarix веде цей процес від імені замовника і скорочує терміни на 2–3 тижні завдяки досвіду роботи з конкретними ОСР. Монтаж промислової СЕС «під ключ» включає супровід у ОСР.
☑ Погодження з пожежною інспекцією для BESS
Якщо у складі системи є BESS ємністю понад 50 кВт·год — потрібен протипожежний розрахунок і план евакуації для приміщення, де розміщується накопичувач. Це окремий документ, який готує проєктна організація і погоджує пожежна інспекція. Термін — від 2 до 4 тижнів. Не залишайте цей пункт «на потім»: відсутність погодження на етапі здачі в експлуатацію може заблокувати введення всієї системи.
☑ Підготувати пакет для Net Billing
Реєстрація як «активного споживача» для Net Billing — окрема процедура від підключення СЕС. Подається паралельно з монтажем: заява до ОСР, схема підключення, паспорти обладнання (інвертор, лічильник). Без Net Billing надлишок генерації у вихідні та нічні години просто не монетизується — ви втрачаєте частину економіки проєкту.
Блок 3 — Промислова специфіка монтажу: вікна зупинки і поетапне підключення
Унікальний для виробництва блок — відсутній у будь-якому загальному чек-листі по СЕС.
☑ Розрізняти монтаж панелей і підключення інвертора
Це два принципово різних за вимогами етапи. Монтаж кріпильних конструкцій і панелей на покрівлі можна виконувати в робочу зміну — він не вимагає відключення живлення підприємства і не впливає на виробничий процес. А от підключення інвертора до головного розподільного щита або трансформаторної підстанції вимагає відключення відповідної секції на 2–6 годин залежно від складності схеми. Саме це вікно потрібно планувати заздалегідь і погоджувати з виробничою програмою. Встановлення систем накопичення енергії (BESS) під ключ вимагає аналогічного вікна для підключення.
☑ Розглянути поетапне підключення для великих СЕС
Для систем потужністю 500 кВт і вище Sanlarix пропонує поетапний монтаж по секціях — наприклад, чотири черги по 125–150 кВт. Кожна черга монтується і підключається окремо, у своє вікно зупинки. Виробництво продовжує роботу на незатронутих секціях щита — навантаження розподіляється між уже підключеними секціями СЕС і мережею. Це трохи довше за загальний строк монтажу, але усуває ризик тривалої зупинки всього підприємства.
☑ Визначити критичне і некритичне навантаження
До підключення СЕС потрібно чітко розуміти, які виробничі лінії є критичними — тобто такими, зупинка яких веде до браку або пошкодження обладнання. Це важливо для двох цілей: по-перше, щоб правильно розподілити секції щита при поетапному підключенні. По-друге, щоб BESS був налаштований на захист саме критичних ліній при відключенні мережі. Якщо є ДГУ — він покриває критичне навантаження на час перемикання, BESS при цьому може підключатися пізніше і без поспіху.
☑ Призначити технічного координатора від підприємства
Монтажна бригада не може самостійно вирішувати питання доступу до приміщень, черговості підключення секцій і координації з виробничими змінами. На весь час монтажу потрібен представник підприємства — головний енергетик або заступник технічного директора — з правом підписання актів і оперативного прийняття технічних рішень. Відсутність такої людини є однією з найпоширеніших причин затягування монтажу.
☑ Провести тест АВР після монтажу
Перед підписанням акта здачі-прийомки — обов’язковий тест автоматичного введення резерву (АВР): симуляція відключення мережі і перевірка часу перемикання BESS на острівний режим. Для виробничих об’єктів час перемикання має бути <20 мс для критичних ліній. Документ про тест АВР також потрібен для банку, що фінансував проєкт, — як підтвердження введення в експлуатацію.
Блок 4 — Координація з виробничою програмою
Операційна підготовка, яку ігнорують — і потім шкодують.
☑ Узгодити дату монтажу з планом виробництва
Ідеальний час для монтажу промислової СЕС — міжсезонний спад замовлень або запланований профілактичний ремонт обладнання. У більшості виробництв це серпень–вересень або листопад–грудень. Якщо підприємство завантажене на 100% у березні–квітні — не варто планувати монтаж на цей період: ризик зриву виробничого плану через вікно підключення не виправдовується прискоренням на 2–3 місяці. Сонячні панелі, до речі, генерують і взимку — ефективно, хоча і менше, ніж влітку.
☑ Повідомити постачальників і замовників
Якщо вікно монтажу перевищує 4 години або є ризик непланової затримки — заздалегідь повідомте ключових контрагентів про можливі затримки відвантаження. Форс-мажором це не вважається, і штрафи за прострочення можуть виявитися дорожчими, ніж перенесення монтажу на зручніший час. Краще зайвий тиждень на підготовку, ніж позовна претензія від замовника.
☑ Підготувати план відновлення на випадок непередбаченої ситуації
Навіть при найретельнішій підготовці можливі: неочікувана несправність у щиті, необхідність додаткових кабельних робіт, затримка обладнання на митниці. Підготуйте заздалегідь алгоритм переходу на резервне живлення — від ДГУ або від мережевої секції, що не відключалася. Цей план обговорюється з монтажною бригадою на підготовчій нараді за 1–2 тижні до початку монтажу.
☑ Узгодити з відділом ОП і охорони
Вхід підрядника на виробничу територію — це перепустки, інструктаж з техніки безпеки і охорони праці, визначення зон обмеженого доступу. На більшості підприємств оформлення займає 2–5 робочих днів. Не забудьте включити цей пункт у план підготовки заздалегідь — відсутність перепусток у день початку монтажу є класичною причиною зриву графіку.
Блок 5 — Фінансова та контрактна підготовка
Для CFO і юриста підприємства.
☑ Отримати щонайменше 2–3 комерційні пропозиції
Порівнювати пропозиції від різних підрядників можна тільки при однакових специфікаціях: однакова потужність, однакові бренди панелей та інверторів, однакові гарантійні умови. Різниця у 20–30% між пропозиціями при неоднакових специфікаціях нічого не означає — дешевша пропозиція може бути з менш надійним обладнанням або без гарантійного обслуговування. Попросіть кожного підрядника деталізувати специфікацію в одному форматі — тоді порівняння стане інформативним.
☑ Перевірити договір підряду по ключових параметрах
Мінімальні вимоги до договору підряду на промислову СЕС:
- Гарантія на панелі — мінімум 10 років продуктивності (P90), тобто 90% початкової потужності через 10 років
- Гарантія на інвертор — мінімум 5 років, бажано 10 років для промислового класу
- SLA на реакцію при несправності — не більше 24–48 годин для виробничих об’єктів
- Відповідальність за пошкодження покрівлі під час монтажу — прямо прописана в договорі
- Порядок здачі-прийомки і склад актів — включно з актом тестування АВР
☑ Подавати кредитну заявку паралельно з підписанням договору підряду
Поширена помилка — спочатку підписати договір підряду, потім йти в банк. Правильна схема: банк і підрядник рухаються паралельно. Більшість банків у рамках програми 5-7-9% вимагають підписаний договір підряду як обов’язкову умову видачі кредиту. При цьому самостійно перераховувати гроші підряднику не потрібно — банк робить це напряму. Детально про порядок подачі заявки — у матеріалі умови та документи для програми фінансування СЕС 5-7-9%. Після отримання фінансування і запуску системи — скористайтесь покроковим розрахунком окупності, щоб оцінити реальний ROI з урахуванням усіх складових.
☑ Перевірити страховий поліс майна
Після встановлення СЕС і BESS вартість застрахованого майна підприємства суттєво зростає — на вартість змонтованої системи. Перевірте, чи покриває поточний страховий поліс нове обладнання на даху і в приміщенні. Деякі страховики вимагають окреме узгодження або додаток до полісу для обладнання ВДЕ — зробіть це до введення в експлуатацію, а не після страхового випадку.
☑ Визначити порядок амортизації разом із бухгалтером
СЕС і BESS — основні засоби, що амортизуються відповідно до ПКУ. Визначте строк і метод амортизації (прямолінійний або прискорений) до введення в експлуатацію, а не після першого кварталу. Обладнання для виробництва електроенергії з ВДЕ звільнено від ПДВ при імпорті (Закон №5010) — це знижує Capex. Уточнюйте поточний статус пільг у вашого бухгалтера, оскільки законодавство може змінюватись.
