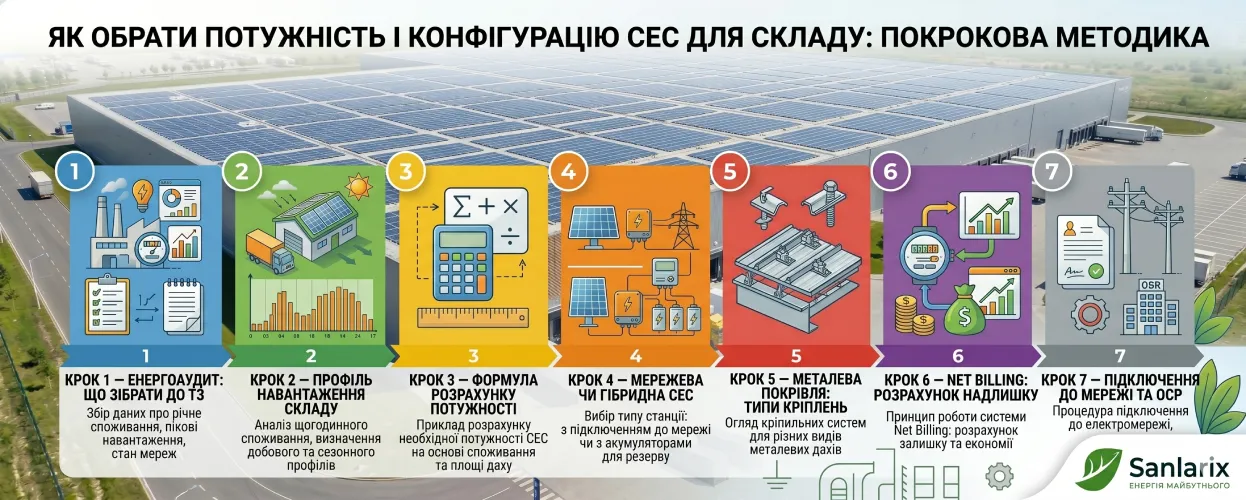

Як обрати потужність і конфігурацію СЕС для складу: покрокова методика

⚡ Ключові параметри вибору СЕС для складу
| Питома площа на 100 кВт СЕС | ~600–700 м² з відступами між рядами |
| Споживання LED-освітлення складу | 5–12 Вт/м² |
| HVAC без холодного зберігання | 15–25 Вт/м² |
| HVAC для холодного зберігання | 40–80 Вт/м² |
| Самоспоживання сонячної генерації вдень | 70–90% |
| Вага панелей + система кріплення | 15–20 кг/м² |
| Критерій вибору гібридної СЕС | Холодне зберігання або e-commerce 24/7 |
Потужність СЕС для складу розраховується за формулою: добове споживання (кВт·год) × частка самоспоживання ÷ (питома генерація регіону / 365). Для складу 5 000 м² в Центральній Україні це зазвичай 150–250 кВт; для логістичного центру 10 000+ м² — від 400 кВт до 1 МВт. Нижче — покрокова методика з прикладами розрахунку. Склад принципово відрізняється від виробничого підприємства в одному: тут немає пускових струмів важкого обладнання. Освітлення і HVAC дають рівномірне навантаження — і саме це робить розрахунок СЕС для складу простішим і передбачуванішим, а самоспоживання сонячної генерації — вищим, ніж на більшості заводів.
Ця стаття — практична методика для технічного директора або енергетика, який уже ухвалив рішення і хоче зрозуміти: яку потужність ставити, яку конфігурацію обирати і що потрібно з’ясувати до замовлення проекту. Загальний огляд СЕС для логістичних центрів та аргументи на користь OPEX-скорочення є в головному матеріалі.
Крок 1 — Енергоаудит: що зібрати до технічного завдання
Проектувальник може розрахувати потужність СЕС і за площею, але така оцінка дає похибку ±30–40%. Щоб отримати правильну систему, потрібні реальні дані споживання. Мала СЕС не покриє навантаження — гроші вкладені, ефект неповний. Велика без Net Billing дасть надлишок генерації, який нікуди застосувати, і розтягне окупність.
Рахунки за електроенергію за 12 місяців. Вони дають місячну динаміку: скільки споживається влітку, скільки взимку, який місяць є піковим. Для складу різниця між сезонами менша, ніж для виробництва, але вона є — особливо в холодних складах, де взимку компресори працюють менше.
Показники лічильника з погодинною деталізацією. Сучасні АСКОЕ-системи або смарт-лічильники від ОСР дають профіль навантаження з кроком 15–30 хвилин. Це найцінніший вхідний матеріал для проектування: видно, коли саме споживання максимальне і як воно збігається зі сонячною генерацією.
Натурні виміри потужності по групах споживачів. Якщо лічильник не дає погодинної деталізації — клемний амперметр на вводах освітлення, HVAC і підйомно-транспортного обладнання за одну зміну дасть достатньо точну картину. Це займає 2–3 години, але економить гроші на неправильно підібраній системі.
Якщо жодних приладів немає, можна скористатися орієнтовними нормами споживання по типах обладнання:
| Тип навантаження | Питоме споживання | Примітка |
|---|---|---|
| Освітлення LED | 5–12 Вт/м² | Менше для висотних стелажів (норма освітл. нижча), більше для сортувальних ліній |
| HVAC — опалення/вентиляція без охолодження | 15–25 Вт/м² | Залежить від кліматичної зони і теплоізоляції будівлі |
| HVAC — холодильне обладнання | 40–80 Вт/м² | Для фармацевтики і харчових продуктів — ближче до 80 Вт/м² |
| Навантажувачі та транспортери | 5–15 Вт/м² | Сильно залежить від інтенсивності логістики та кількості одиниць техніки |
| Зарядні станції ел. навантажувачів | 7–22 кВт/шт. | Зарядка переважно вночі — в профіль денного споживання не входить |
| WMS, оргтехніка, офісна частина | 10–30 кВт фіксовано | Для великих fulfillment-центрів серверне обладнання може давати 50+ кВт |
Крок 2 — Профіль навантаження складу: чому він зручний для СЕС
Якщо порівняти графіки споживання заводу і логістичного центру, різниця очевидна. Завод має пікові стрибки при пуску обладнання: протягом кількох сотень мілісекунд пусковий струм перевищує номінальний у 5–7 разів. Такі піки потребують інвертора із значним запасом потужності і ускладнюють налаштування захисту. Склад цього не має.
Типовий добовий профіль складу в одну зміну виглядає так: о 8:00 при відкритті включається освітлення і HVAC — навантаження зростає плавно до 70–80% від пікового. Протягом робочого дня до 18:00 воно залишається відносно стабільним: навантажувачі їздять, стелажі заповнюються, але різких перепадів немає. Після закриття залишається чергове освітлення і HVAC у режимі підтримання температури — 20–30% від денного піку. Вночі споживання мінімальне.
Цей профіль майже ідеально збігається з графіком сонячної генерації: пік генерації припадає на 10:00–15:00, коли склад споживає максимум. В результаті 70–90% виробленої сонячної електроенергії споживається безпосередньо об’єктом, не потрапляючи в мережу. Чим більша частка самоспоживання — тим швидша окупність, бо кожна кВт·год замінює покупну за повним тарифом (близько 5–6 грн/кВт·год для бізнесу).
Окремо варто розуміти позицію зарядних станцій електронавантажувачів. Якщо заряджання відбувається вночі — це навантаження не потрапляє в денний профіль і не впливає на розрахунок потужності СЕС. Якщо ж станція заряджає техніку протягом дня — ці 7–22 кВт на точку треба додати до розрахунку.
Крок 3 — Формула розрахунку потужності СЕС для складу
Після збору даних енергоаудиту потужність сонячної станції розраховується за стандартною методикою, адаптованою під профіль складу.
Формула розрахунку потужності СЕС для складу
(Середньодобове споживання (кВт·год) × Частка самоспоживання) / (Питома генерація регіону (кВт·год/кВт на рік) / 365)
Питома генерація по регіонах України (кВт·год на 1 кВт/рік)
- Південь (Одеса, Миколаїв): 1 350–1 450 кВт·год/кВт
- Центр (Київ, Харків, Дніпро): 1 150–1 300 кВт·год/кВт
- Захід (Львів, Тернопіль, Вінниця): 1 050–1 200 кВт·год/кВт
- Північ (Чернігів, Суми): 1 000–1 100 кВт·год/кВт
Потужність СЕС ≈ (800 × 0,80) / (1 200 / 365) ≈ 640 / 3,29 ≈ 195 кВт → приймаємо 200 кВт
Важливий нюанс для складів з великою площею даху: нерідко дозволена потужність за площею перевищує розраховану потужність за споживанням. На склад 5 000 м² з урахуванням відступів реально можна розмістити 400–500 кВт панелей, тоді як споживання вимагає лише 200 кВт. Надлишкова генерація в такому разі йде в мережу за механізмом Net Billing — детальніше в кроці 6.
Орієнтовні діапазони потужностей для типових складських об’єктів:
| Тип об’єкта | Площа | Добове споживання | Потужність СЕС |
|---|---|---|---|
| Малий склад підприємства | до 2 000 м² | 150–350 кВт·год | 50–100 кВт |
| Регіональний дистриб. центр | 2 000–10 000 м² | 600–2 500 кВт·год | 150–600 кВт |
| Великий логістичний центр | 10 000–30 000 м² | 2 500–8 000 кВт·год | 500 кВт – 1 МВт+ |
| Холодний склад (будь-яка площа) | від 1 000 м² | ×2–3 до стандартного | Індивідуально + BESS обов’язково |
Крок 4 — Мережева чи гібридна СЕС: критерії вибору для складу
Це питання регулярно гальмує прийняття рішення — особливо коли менеджер пропонує «просту» мережеву систему, а клієнт боїться залишитись без живлення при відключенні. Для складу відповідь залежить від одного конкретного фактора: чи є на об’єкті процеси, де відключення мережі протягом кількох годин завдає незворотної шкоди.
Мережева СЕС — правильний вибір для стандартного складу без холодного зберігання. Вона дешевша на 30–50% порівняно з гібридною тієї ж потужності, простіша в обслуговуванні і дає кращу ROI при наявності Net Billing, бо весь надлишок іде в мережу. При відключенні мережі мережева СЕС зупиняється — але для складу з WMS і навантажувачами це означає перерву в роботі на 1–4 години, а не катастрофу. Ризик є, але він прийнятний.
Гібридна СЕС з BESS (Battery Energy Storage System — система накопичення енергії) стає необхідністю у трьох ситуаціях. Перша — холодне зберігання: компресори холодильних камер повинні працювати безперервно, відключення на 4 години може призвести до псування фармпрепаратів або харчових продуктів вартістю 200–500 тис. грн і більше. Друга — e-commerce fulfillment 24/7: якщо замовлення обробляються цілодобово і затримка навіть на 2 години обходиться штрафами або втратою клієнтів, потрібен гарантований backup. Третя — ненадійна мережа: якщо об’єкт розташований у зоні з частими відключеннями від 4–6 годин на день, гібридна система окуповується значно швидше.
| Параметр | Мережева СЕС | Гібридна СЕС + BESS |
|---|---|---|
| Вартість | Нижча (–30–50%) | Вища через BESS і гібридний інвертор |
| При відключенні мережі | Зупиняється | Продовжує живити пріоритетні навантаження |
| Net Billing надлишку | Повний надлишок — в мережу | Спочатку заряд BESS, потім надлишок — в мережу |
| Холодне зберігання | Не рекомендується | Обов’язково |
| E-commerce 24/7 | Прийнятно (backup — ДГУ) | Оптимально |
| Строк окупності | 4–5 років | 5–7 років (з урахуванням BESS) |
Sanlarix рекомендує мережеву СЕС для більшості стандартних складів і гібридну — лише за наявності реального ризику збитків від відключення, який перевищує вартість BESS за строком окупності. Детальний розрахунок для холодних складів — у статті про захист холодного ланцюга за допомогою BESS.
Крок 5 — Металева покрівля: типи кріплень і перевірка несучої здатності
Переважна більшість складів і логістичних центрів в Україні зведені на металоконструкціях з профільованою покрівлею. Це одночасно полегшення і обмеження: кріплення панелей на метал не потребує перфорації (а отже — ризику протікання), але вимагає правильного підбору скоб і попередньої перевірки несучої здатності конструкції.
Трапецієподібний профіль
Трапецієподібний профіль — найпоширеніший тип покрівлі в промислово-складському будівництві. Монтажні скоби встановлюються на гребінь хвилі профілю і затискуються болтами без свердління металу. Важливо підібрати скоби під конкретний крок і висоту профілю: є варіанти для Н45, Н60, Н75 і більше.
Стоячий фальц (seam roof)
Стоячий фальц — менш поширений, але технічно кращий для кріплення СЕС. Спеціальні кліпси затискуються безпосередньо на замок між листами, не зачіпаючи металу взагалі. Це найменш інвазивний варіант і єдиний, який гарантовано не ставить під ризик гідроізоляцію покрівлі.
Сендвіч-панель
Сендвіч-панель потребує іншого підходу: кліпси кріпляться в місцях з’єднання панелей або через спеціальні кронштейни з широкою опорою, які розподіляють навантаження. Самостійно свердлити сендвіч-панель без узгодження з виробником або проектантом не можна — це може пошкодити утеплювач і порушити теплопровідність конструкції.
Обстеження конструктиву займає 1–2 дні і коштує значно менше, ніж помилка у виборі точок кріплення, яка може призвести до деформації покрівлі через 2–3 роки. За підсумками обстеження проектант або підтвердить розміщення панелей у заплановому обсязі, або запропонує зменшити кількість рядів і перерозподілити навантаження. Детальніше про умови та терміни читайте на сторінці монтажу СЕС на металеву покрівлю складу.
Крок 6 — Net Billing: коли дах генерує більше, ніж склад споживає
Специфіка складської вертикалі — великий дах при відносно невисокому споживанні. Завод споживає 500 кВт і має дах на 500 кВт панелей — майже весь виток іде всередину. Склад 10 000 м² може розмістити 800 кВт–1 МВт панелей, але споживає лише 200–400 кВт. Надлишок генерації — реальний і суттєвий.
У сонячний день у полудень СЕС генерує 300 кВт, а склад споживає 180 кВт. Різниця 120 кВт іде в мережу і зараховується на рахунок за поточним роздрібним тарифом. Увечері, коли генерації немає, цей кредит компенсує покупку е/е з мережі. Якщо кредит накопичується швидше, ніж витрачається влітку — він переноситься на зимові місяці.
Практичний розрахунок надлишку. Склад у Дніпрі, площа 10 000 м², СЕС 300 кВт, річна генерація 360 000 кВт·год, річне споживання 500 000 кВт·год. Самоспоживання 80%: 288 000 кВт·год власного покриття, 72 000 кВт·год — у Net Billing. Економія на власному споживанні: 288 000 × 5,5 грн = 1 584 000 грн/рік. Кредит Net Billing: 72 000 × 5,5 грн = 396 000 грн/рік. Разом — ~1 980 000 грн щорічного фінансового ефекту.
Слід враховувати: Net Billing не є «зеленим тарифом». Склад не продає електроенергію державі, а отримує кредит у особовому рахунку для зарахування проти майбутніх рахунків. Якщо кредит за рік накопичився на суму більшу, ніж рахунки за рік — залишок анулюється. Тому не варто ставити СЕС з великим надлишком заради «заробітку» — оптимально, коли надлишок покриває рахунки за листопад–лютий. Детальніше про підключення Net Billing для складу — на сторінці послуги.
Крок 7 — Підключення до мережі: ОСР, техумови, строки
Мережева СЕС без підключення — просто набір панелей. Підключення до мережі через оператора системи розподілу (ОСР) — обов’язкова і часто найдовша частина проекту. Знаючи строки заздалегідь, можна правильно спланувати початок монтажу.
Технічні умови (ТУ) від ОСР
Заявка подається безпосередньо до місцевого ОСР (Обленерго). Строк видачі ТУ — 30 днів за законом, фактично 15–45 днів. ТУ містять вимоги до точки підключення, захисного обладнання і технічних параметрів СЕС. Без ТУ починати проектування — ризик переробки всього проекту.
Розробка проекту СЕС
Проектна документація розробляється після отримання ТУ. Строк: для систем до 150 кВт — 14–21 день, від 150 кВт — 21–45 днів. Детальніше про проектування сонячної станції для складу — на сторінці послуги.
Погодження проекту в ОСР
Для об’єктів до 150 кВт підключення за спрощеною процедурою — без повного проходження ДАЗВ. Для 150 кВт і вище — повна процедура погодження: 30–60 днів. Нижня межа 150 кВт — важливий поріг при плануванні потужності.
Монтаж та пуско-налагоджувальні роботи
Для складу 200 кВт монтаж займає 5–10 робочих днів. Роботи на даху не зупиняють роботу складу. Підключення до щита живлення вимагає короткочасного відключення вводу — зазвичай 1–2 години у вихідний день.
Введення в експлуатацію і договір Net Billing
Після монтажу — комісія ОСР, підписання акту та укладення договору Net Billing. Строк від запуску до отримання договору Net Billing — 10–15 днів. Без Net Billing система також працює, просто надлишок іде в мережу без зарахування.
Загальний строк від першої заявки до запуску СЕС 50–150 кВт на складі — 90–120 днів. Для систем 150–500 кВт — 120–180 днів. Саме тому при плануванні бюджету на наступний рік розумно подавати заявку в ОСР у поточному, щоб до початку сонячного сезону система вже генерувала.
